上次简单介绍了《轻钢结构房屋施工过程(1):轻钢别墅地基怎么做?》今天再介绍一下轻钢结构别墅墙体施工怎么做墙体施工大概流程就是:选料——墙体拼装——墙体定位放线——墙体组装——墙体校正。
上图为轻钢结构龙骨墙体示意图和说明

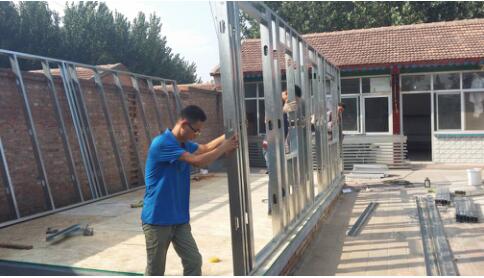

上图为轻钢龙骨墙体拼装完成图

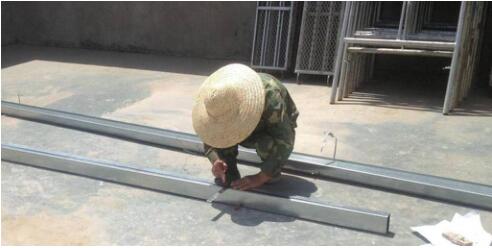

上图:材料到现场后经过一个选料的过程,材料生产的时候已经把每个结构都标注出来了上图为墙体施工过程中要用到的工具

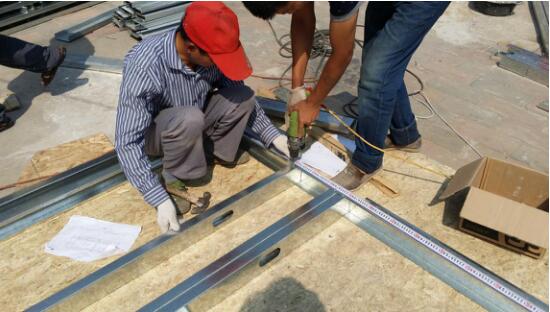

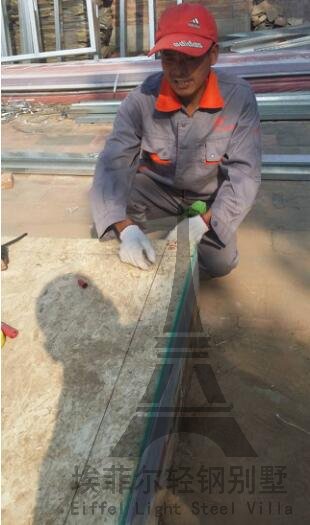

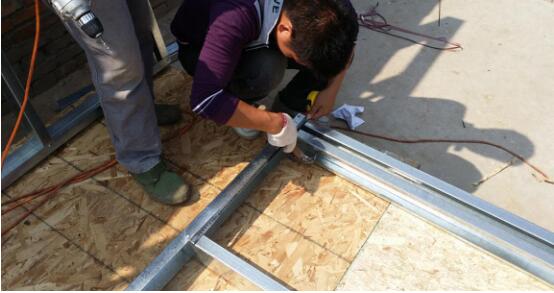

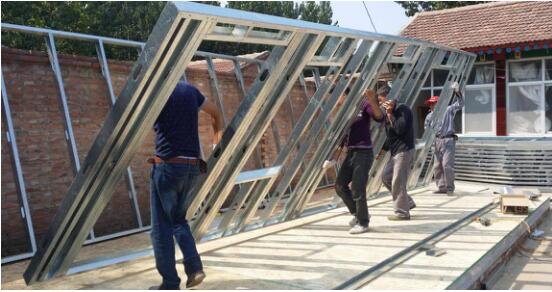

上图为墙体拼装前先找一块比较平整的场地,先固定好拼装基线再进行墙体结构拼装上图为根据图纸在顶导梁上进行标记放样,便于后期拼装上图为先拼装出矩形结构,进行调整校正后固定下来,再在矩形里面安装其他立杆上图为进行墙体立杆固定上图:门窗处要进行加固处理,有助于墙体整体结构的稳定性上图为墙体拼装完成先放在一边,等待整体组装上图为墙体组装前的基础放线工作,两人配合利用墨斗弹线,一人将墨斗线头拉出,另一人拿着墨斗盒,两人对准每面墙体的点,将墙体骨架内边线弹出上图为墙体组装中上图为这是墙体与地基的连接处,进行抗剪抗拔处理,这也是抗震防风的主要原理上图为墙体前后方向垂直度调整:选取要调整的某墙体,将磁力线坠带磁铁侧紧贴左侧骨架顶部边缘,垂线下垂2米,测量顶部与底部的垂线到骨架外立面的距离上图为墙体左右方向垂直度调整图上图:一层墙体结构施工到这里就完成了,这就是墙体施工的大致过程,可能梳理的不够细致,主要是相关数据没有体现在里面,除了这个,这其中可能还多有不足之处,望大家多多指点才是,期待跟大家多点探讨的机会!
